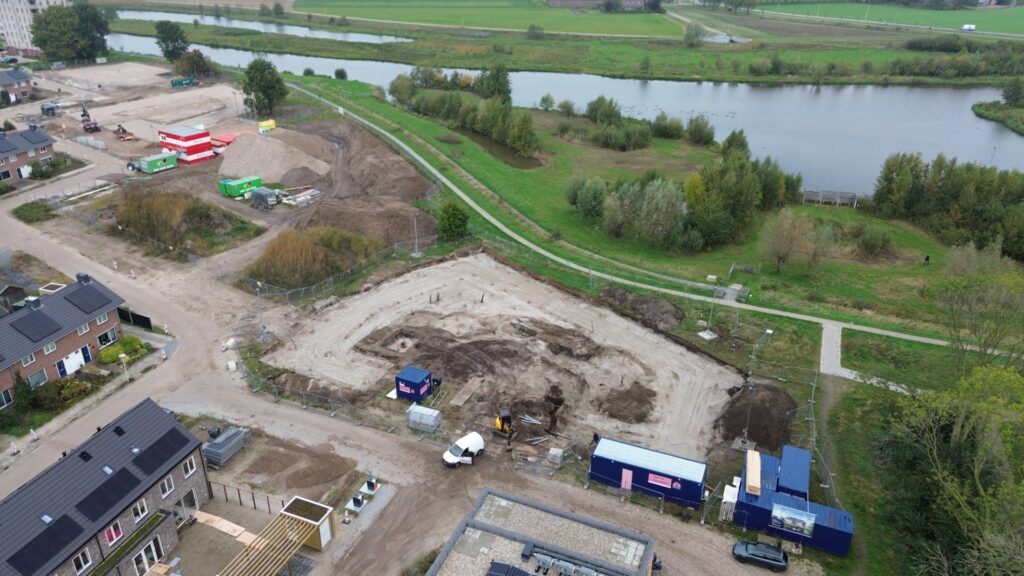

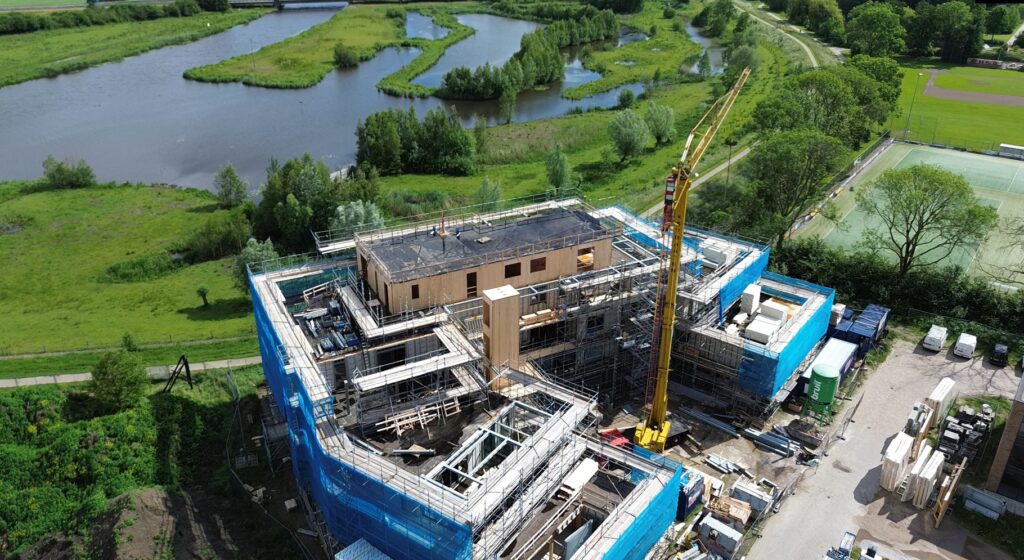

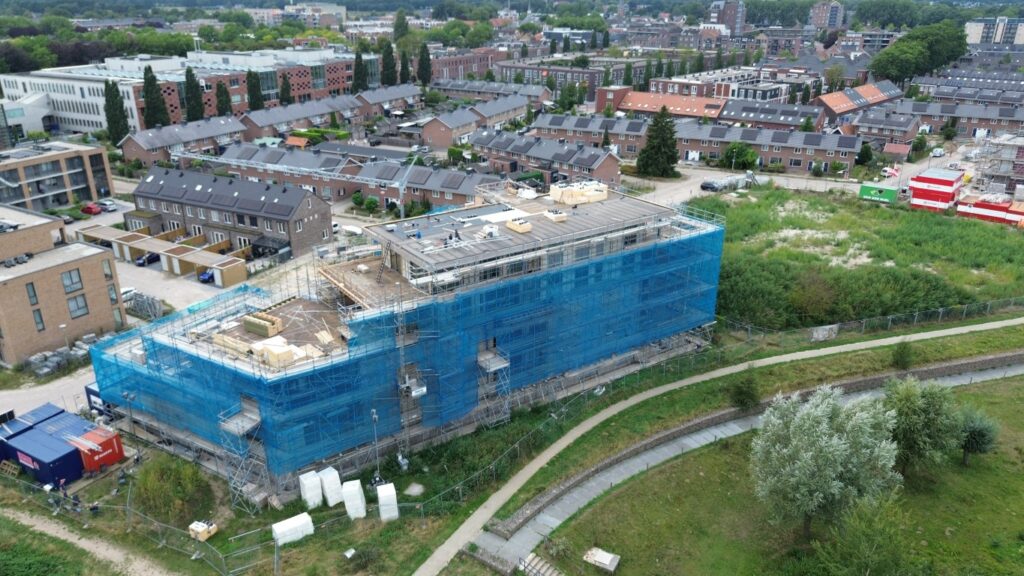

Steigers gaan zakken

Het blauwe waas om de steigers wordt heel geleidelijk weggetrokken…

En het gebouw komt nu echt in beeld!
Binnen is intussen de afbouw in volle gang.

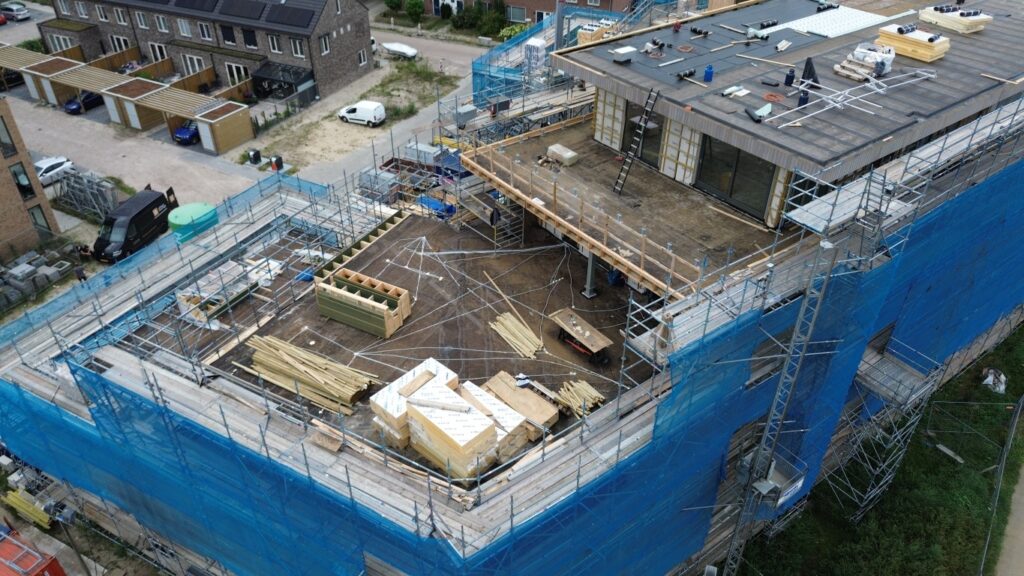

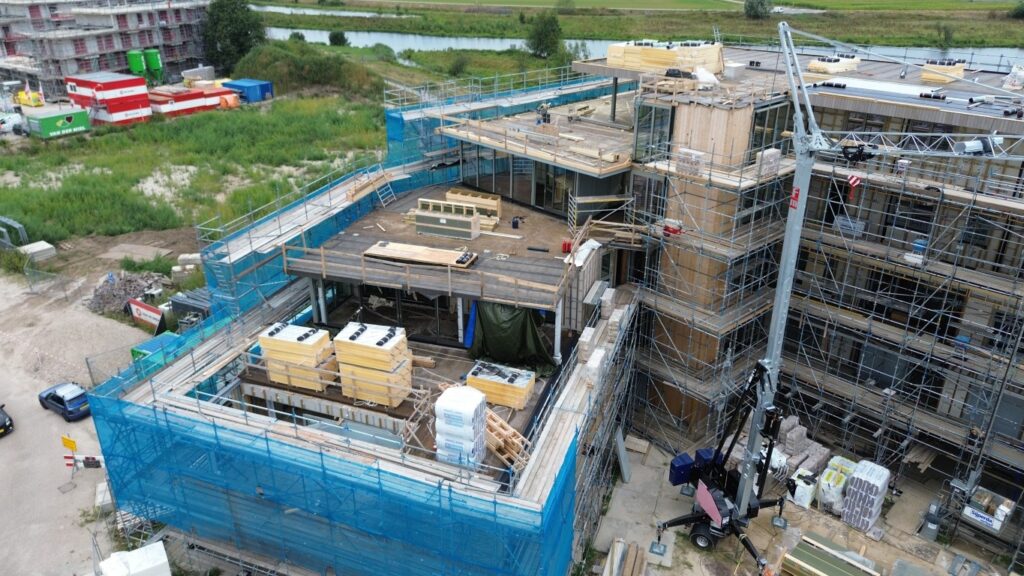

Belangrijke details…

Inmiddels (eind september 2026) is de afbouw in volle gang. Een fase waarin je voor het laatst bijzondere, en belangrijke details in beeld kunt krijgen!

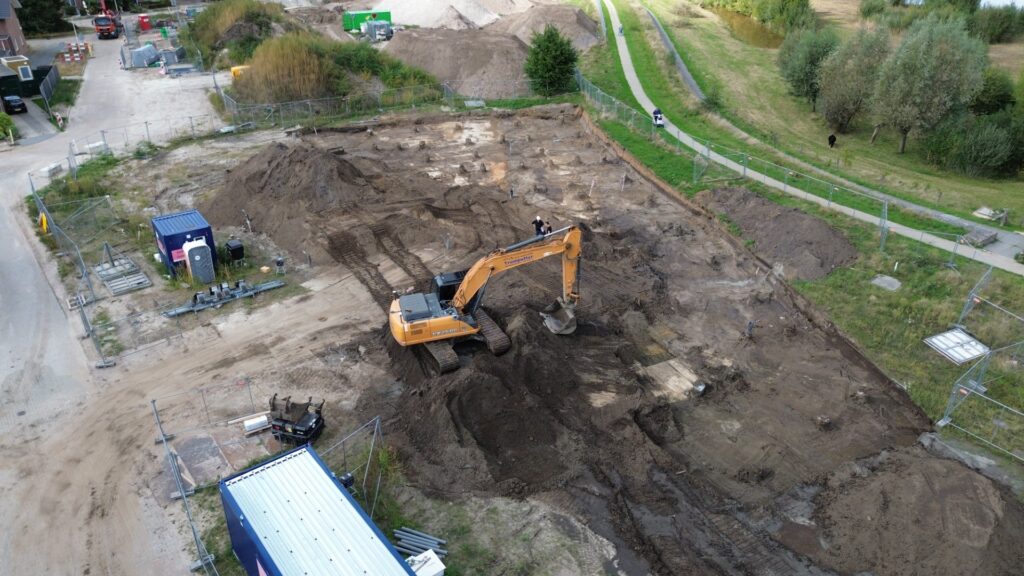

Het gehele gebouw is voor zo’n 80 % opgetrokken uit hout. Uitkragende delen zoals balkons en galerijen worden gedragen door staal. De fundering en de begane grond is steen (kalksteen en beton), evenals een deel van de buitengevel (baksteen). Hier zie je verschillende materialen mooi in beeld.

De gevelopbouw van buiten naar binnen: gevelbekleding (thermisch verduurzaamd Frake hout of baksteen) dan een pakket houtskelet met isolatie (brandwering, geluid en warmte met o.m. steenwol). Dan de constructieve massief houten wand (CLT = Cross Laminated Timber oftewel kruislings verlijmd hout). En tot slot aan de binnenzijde een Metal Stud wand met gips. In beginsel is daardoor het gehele gebouw demontabel van opzet.

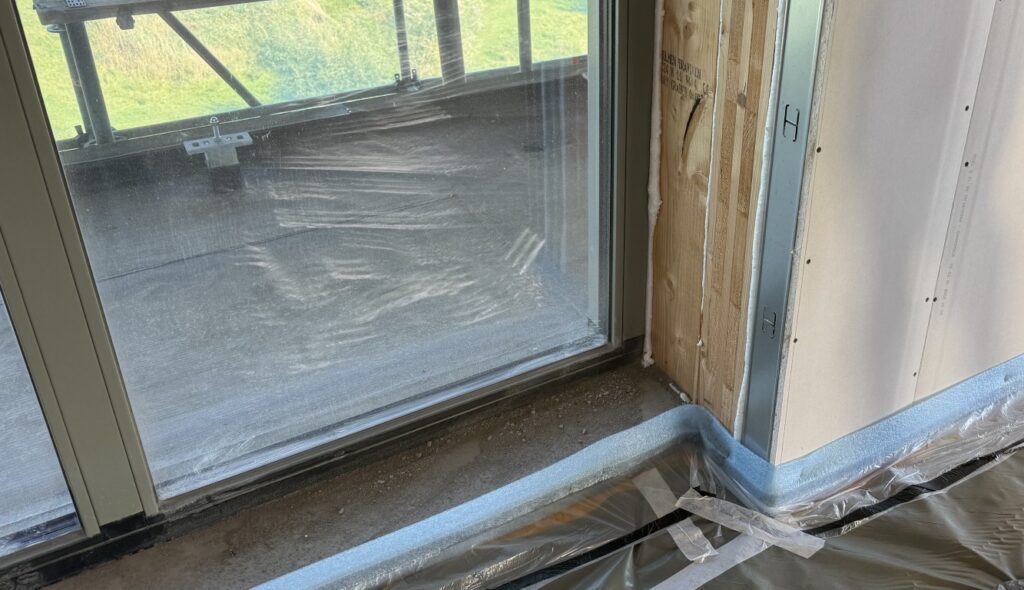

De details van de vloeren: De houten CLT-vloer is de dragende constructieve vloer. Daarop is een dikke laag los gestort kalksplit (grind van kalksteen) aangebracht. Op de foto nog net te zien door het optillen van de gele geluidsisolerende isolatieplaat. Deze platen liggen op het kalksplit en zijn afgedekt met de grijsgroene folie. Op deze folie komen de vloerverwarmingsbuisjes en daaroverheen een vezelversterkte zandcementdekvloer. Deze gehele vloeropbouw ligt vrij van de wanden (“zwevend”) wat niet alleen geluid effectief tegenhoudt, maar ook weer demontabel is.

Herstart na de bouwvak.

De afbouw is nu duidelijk van start. Binnenwanden zijn gezet. Elektricien en installateur zijn volop aan de slag. Alleen zie je dat minder goed. Toch zien we ook van buitenaf vorderingen:

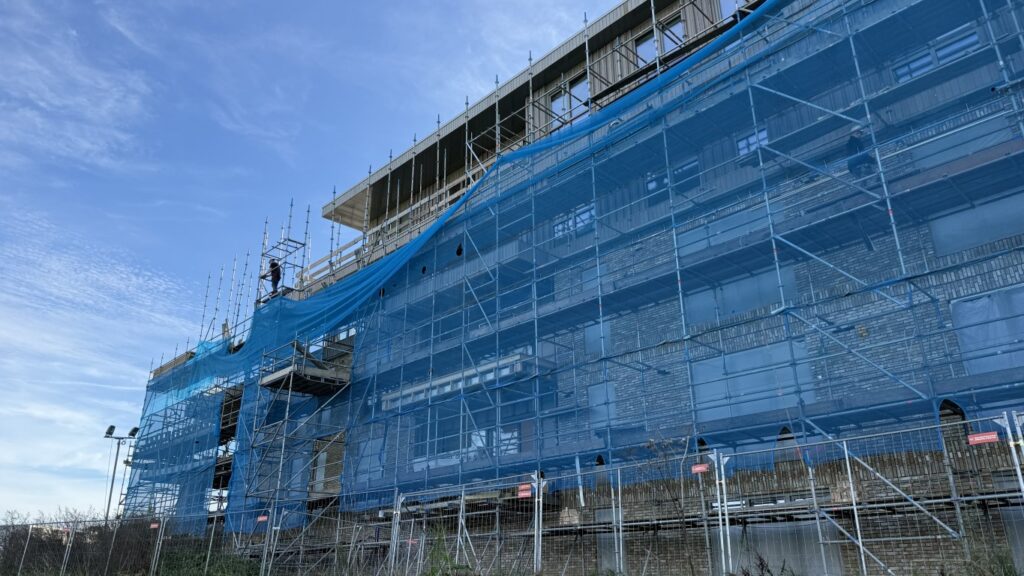

Enkele steigers zijn al verdwenen.
Definitieve dakbedekking en dakranden. Hier ook elektra in beeld.
Serres en dakterrassen steeds beter in beeld.

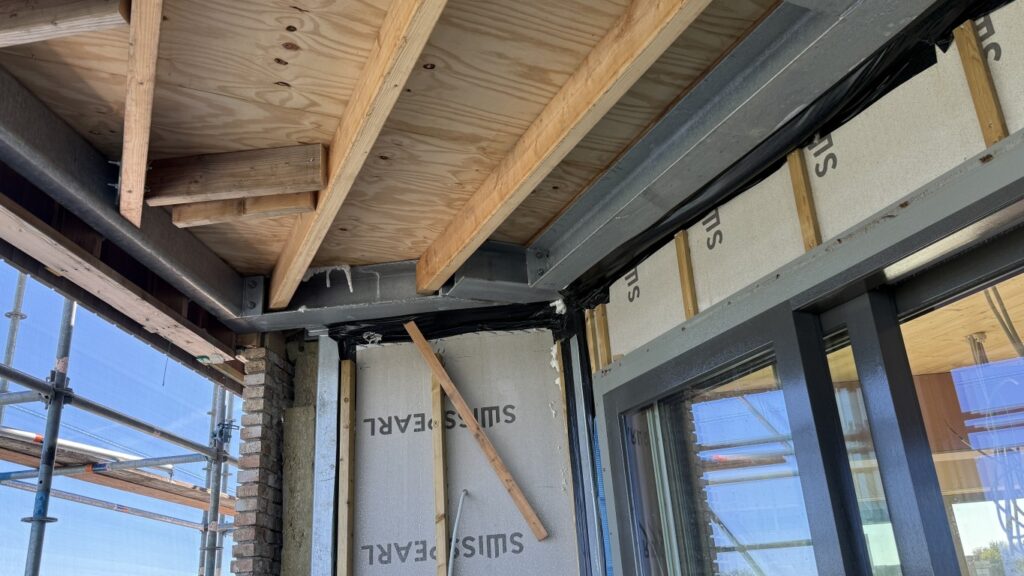

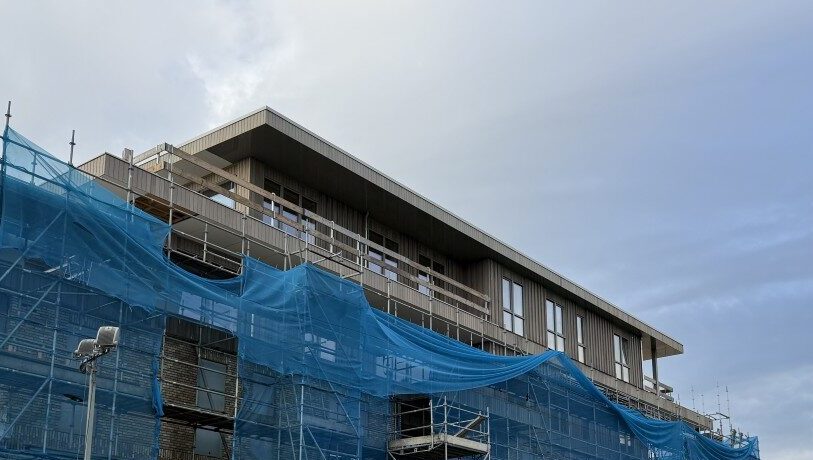

Staalwerk en gevelafwerking

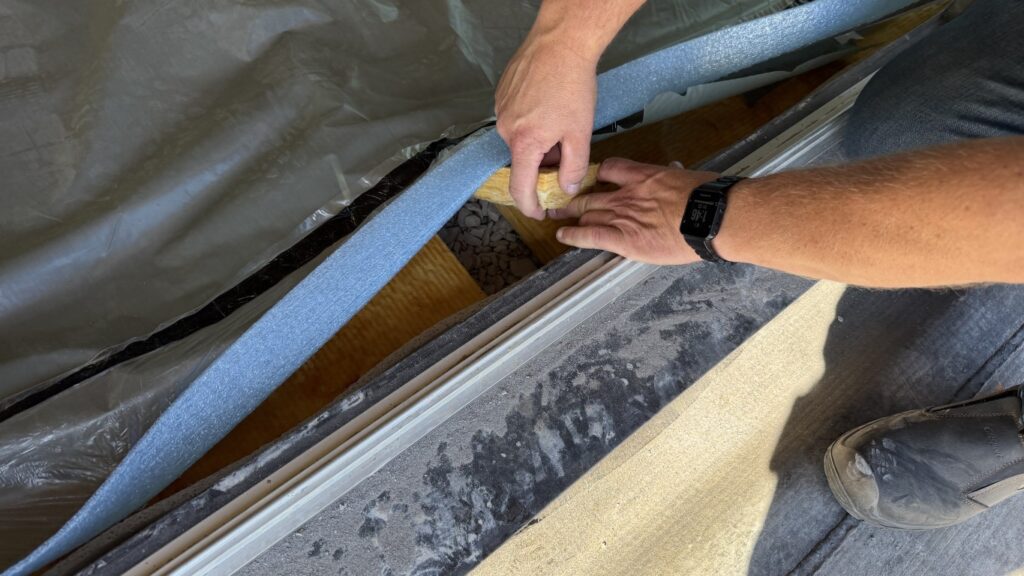

Met staal krijgen balkons, galerijen, serres en dakterrassen hun vorm. Tot de 3e etage is nu ook gevelisolatie aangebracht. Binnen is begonnen met de niet-dragende tussenwanden.

Constructeur BUCC heeft over ons project een fraai filmpje laten maken.

8 mei 2026 Pannenbier!

Een feestelijke en zonovergoten middag op de bouwplaats.

Wethouder Werner ten Kate is blij met het nieuwe aanzien van Hardenberg vanaf de N34 en vanaf de Alexanderbrug.

De door Heutink aangeboden vlag Volwaarde voor de Vecht wappert hoog boven de bouwplaats!

Houtbouw in uitvoering

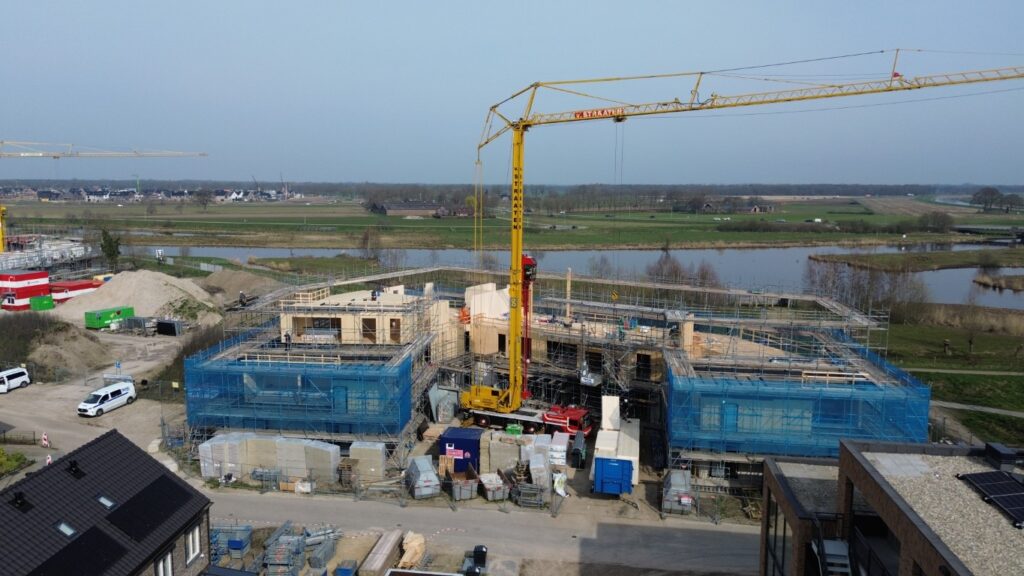

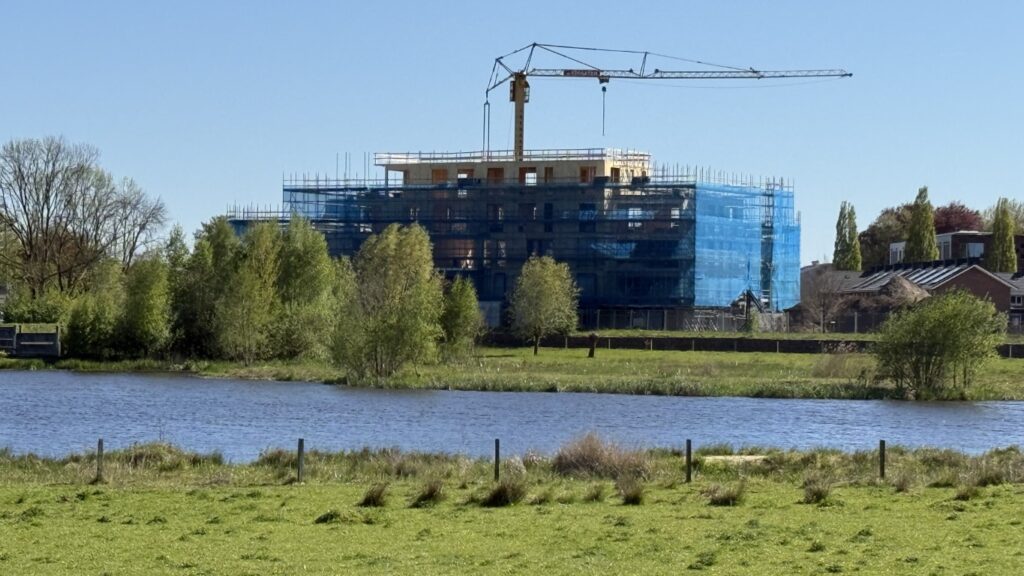

Eind april 2026: De definitieve beeldbepalende contouren voor het eerst “live”

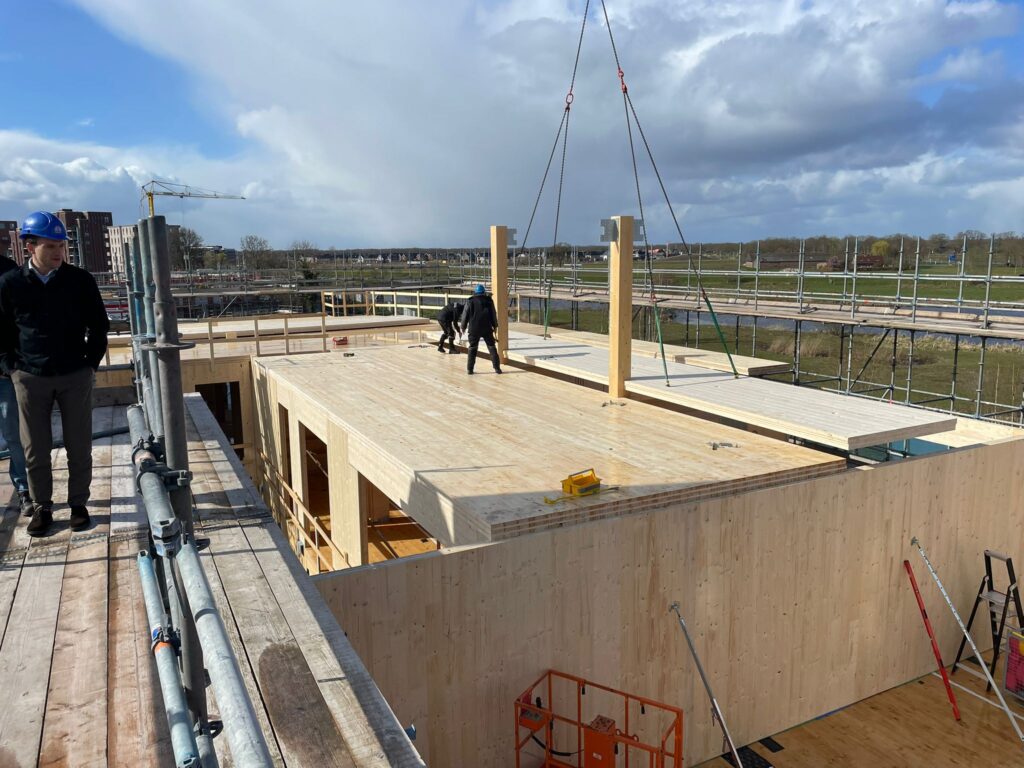

De bovenste verdieping erop!

De vloer voor de derde etage wordt gelegd.

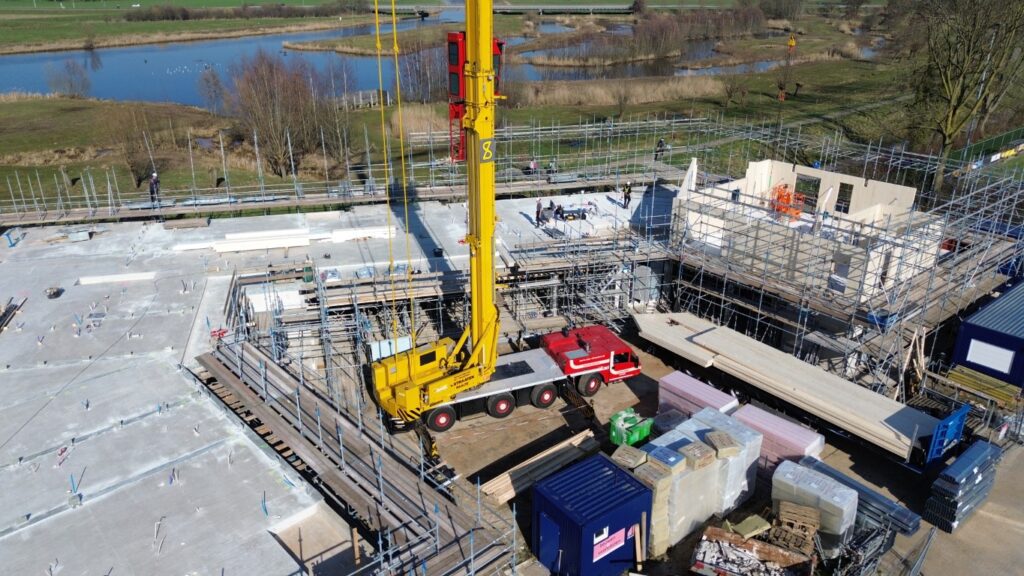

Drie weken na de start bouwt men al de tweede etage op:

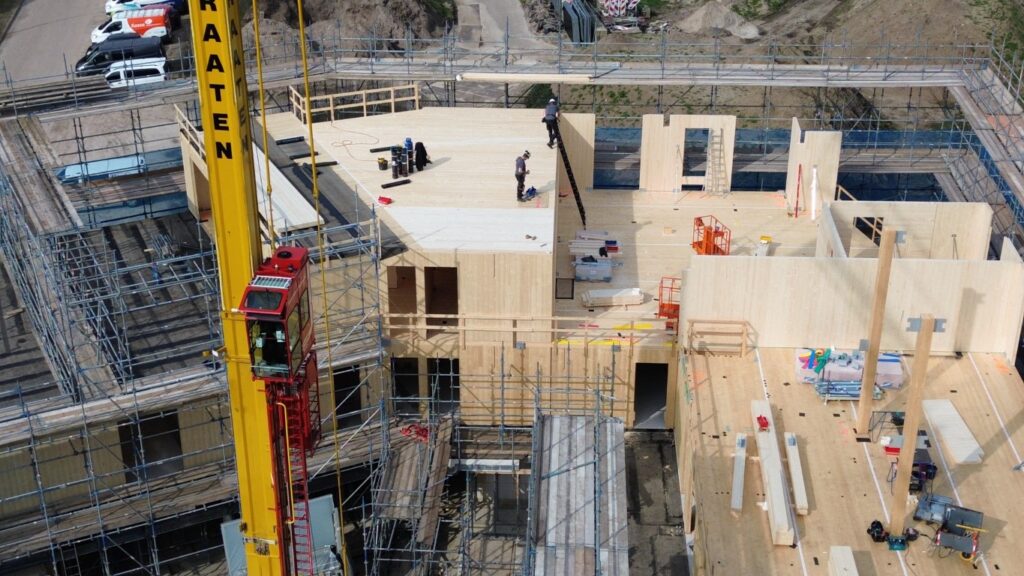

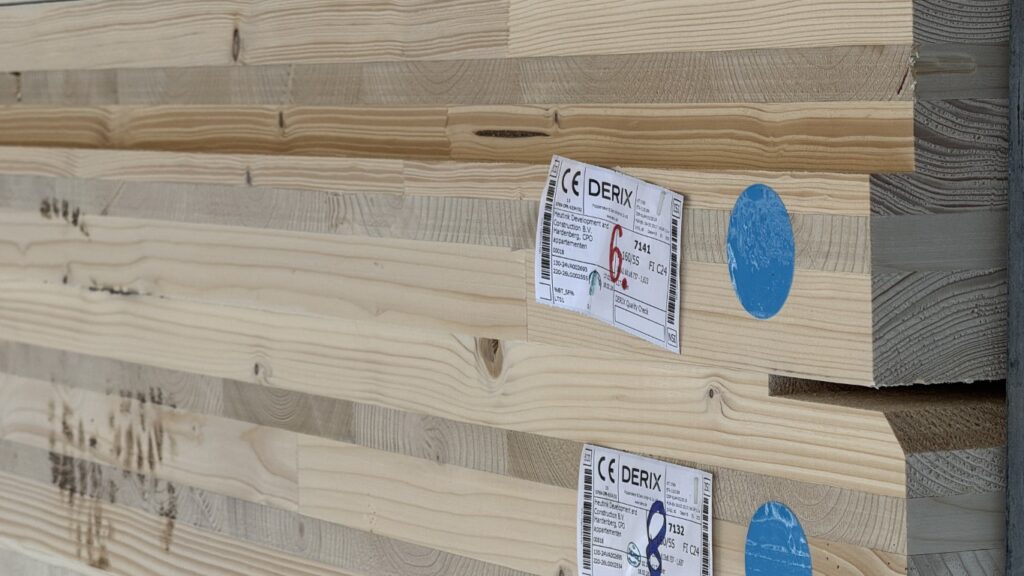

Vanaf de eerste verdiepingsvloer wordt alles opgetrokken in hout (cross laminated timber CLT oftewel kruislaaghout). Daarmee slaan we een grote voorraad CO2 op in ons gebouw!

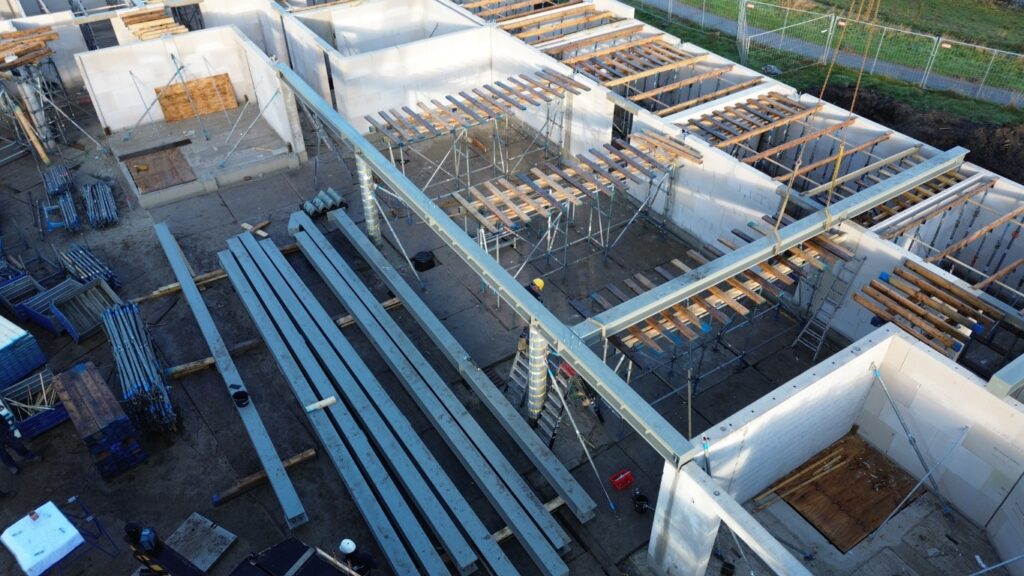

Vloer eerste verdieping

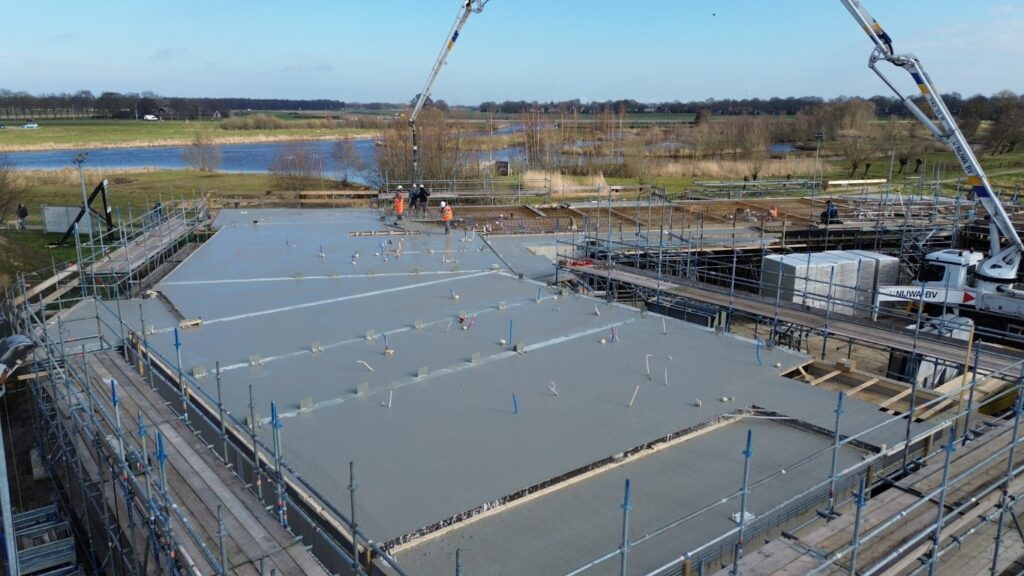

27 februari ’26: Na een vervelend koude periode: eindelijk het beton van de verdiepingsvloer gestort! Hierna verder met hout (Cross Laminated Timber)!

22 januari 2026: We zien de plaatsing van de de breedplaatvloeren en daaraan voorafgaand de zware stalen liggers, o.m. boven de carports.

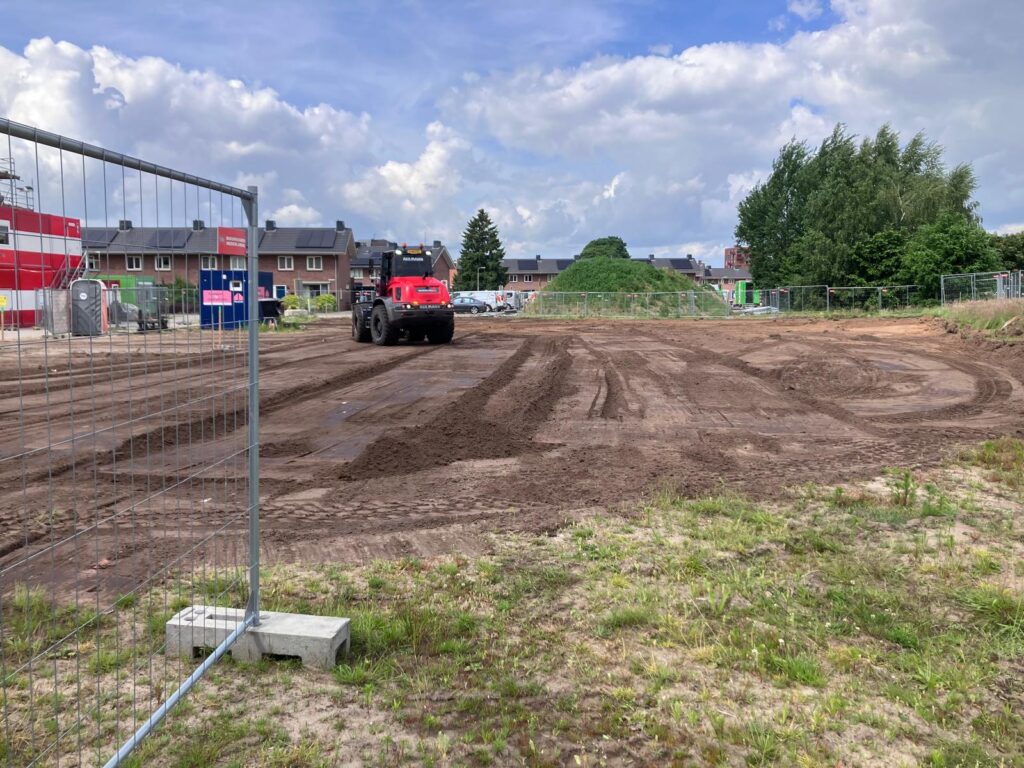

Na een weekje vorstverlet een nieuwe start in het nieuwe jaar:

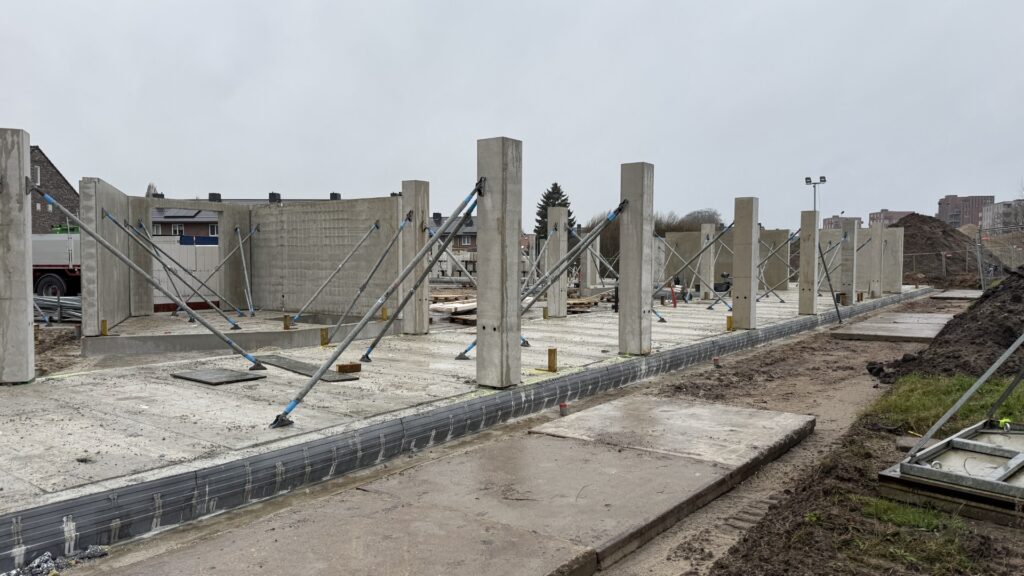

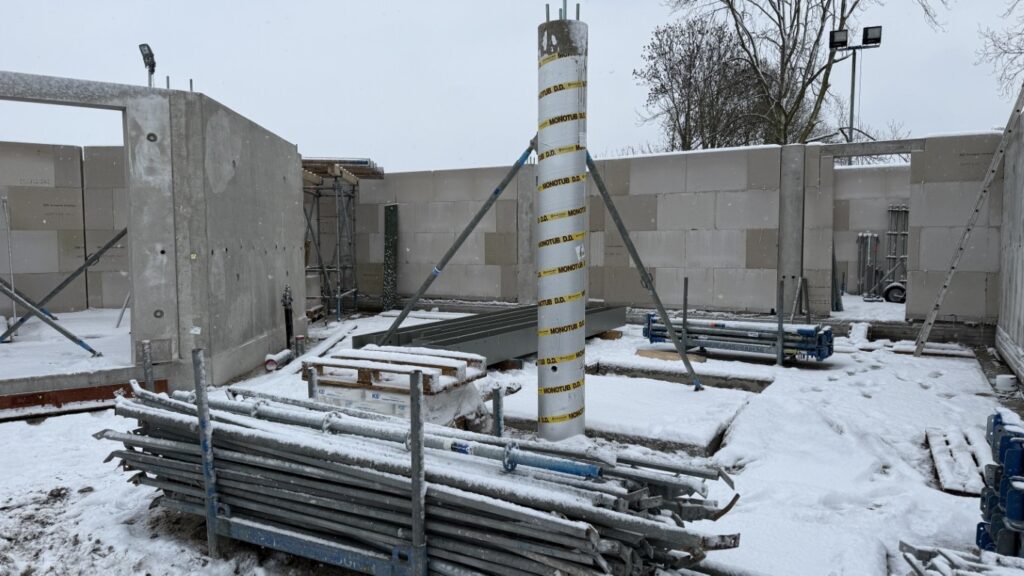

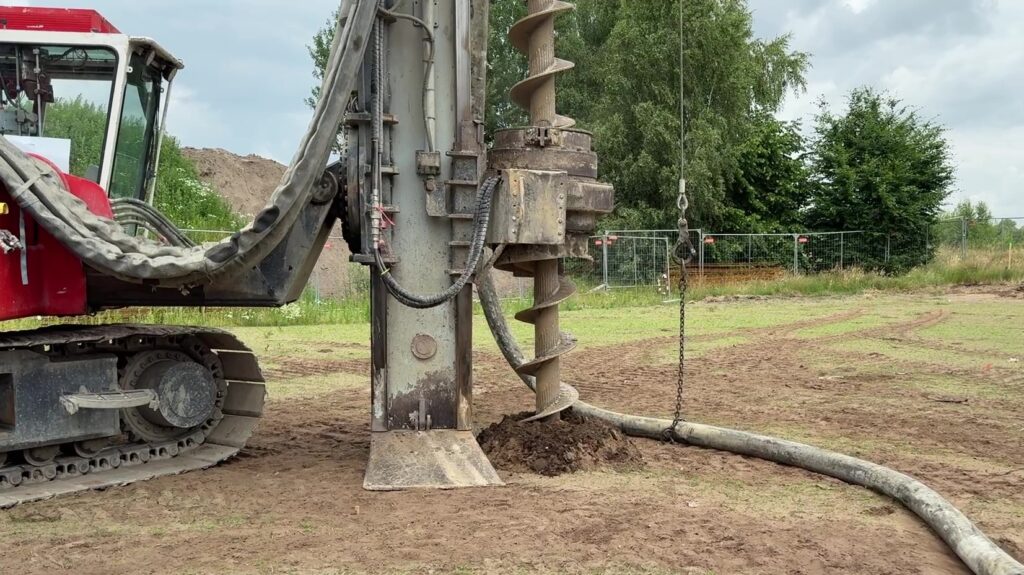

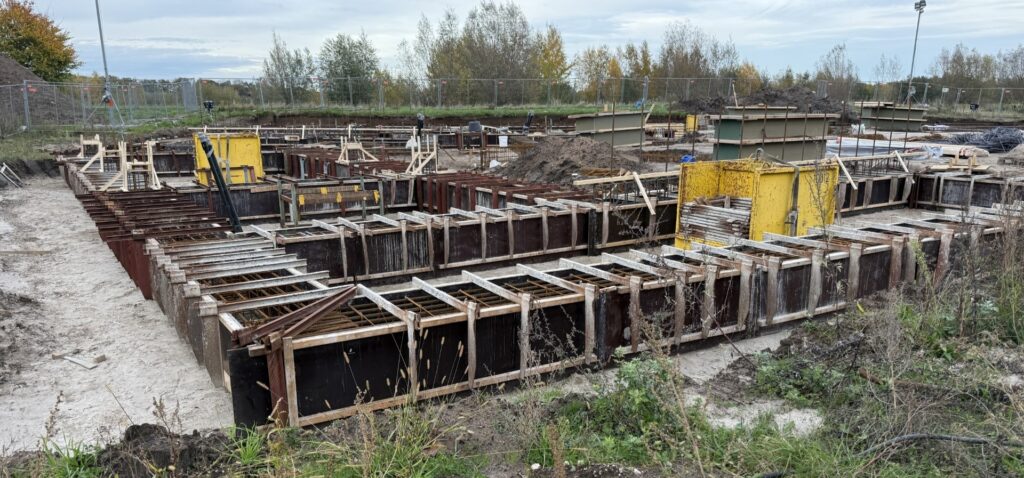

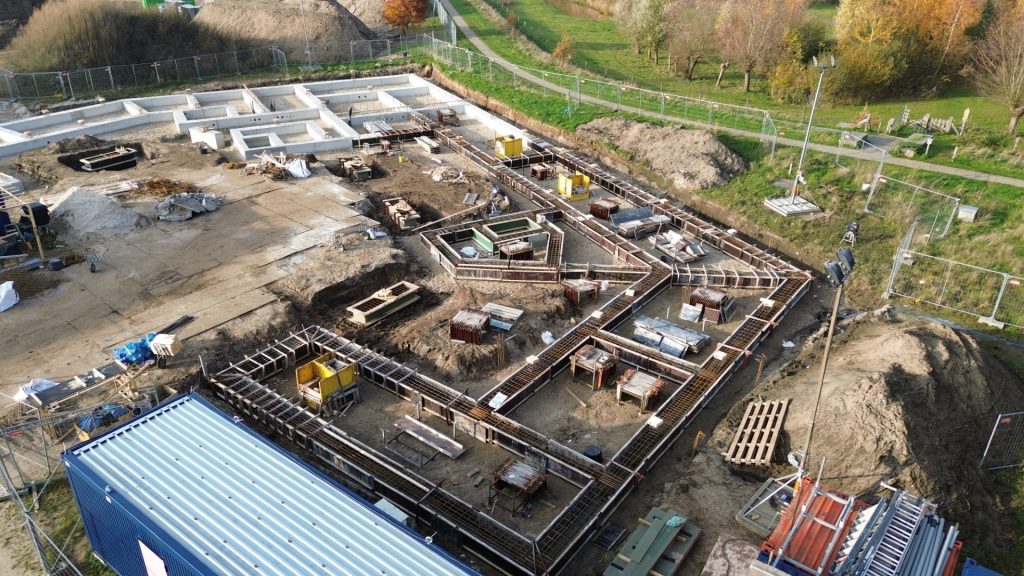

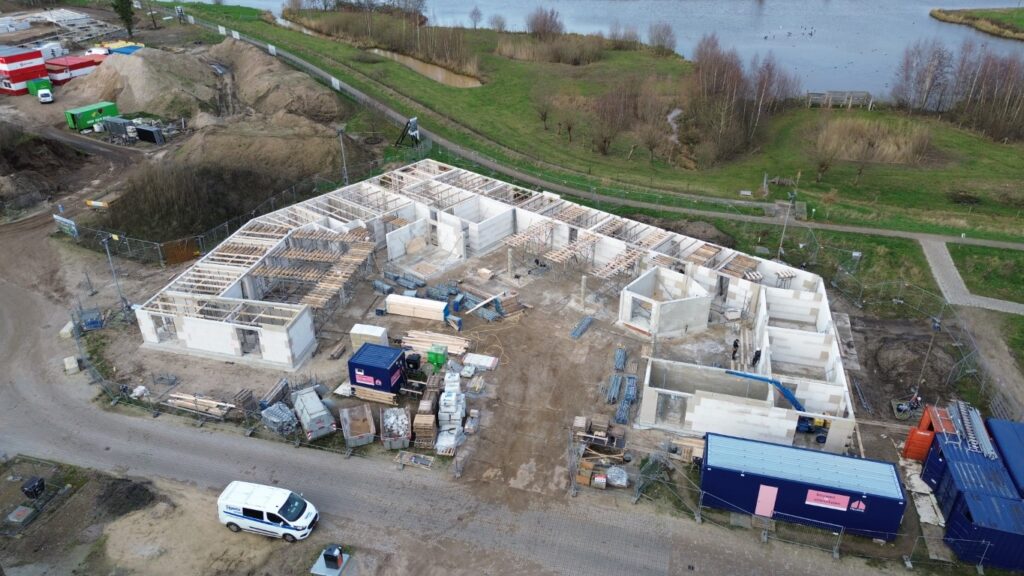

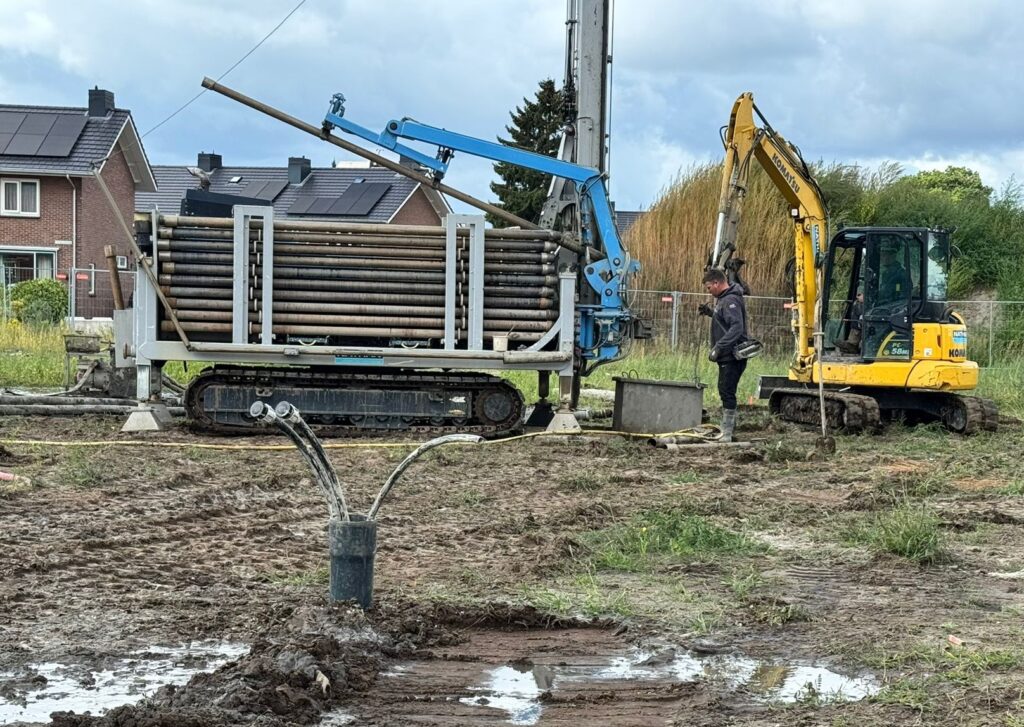

Betonnen fundering

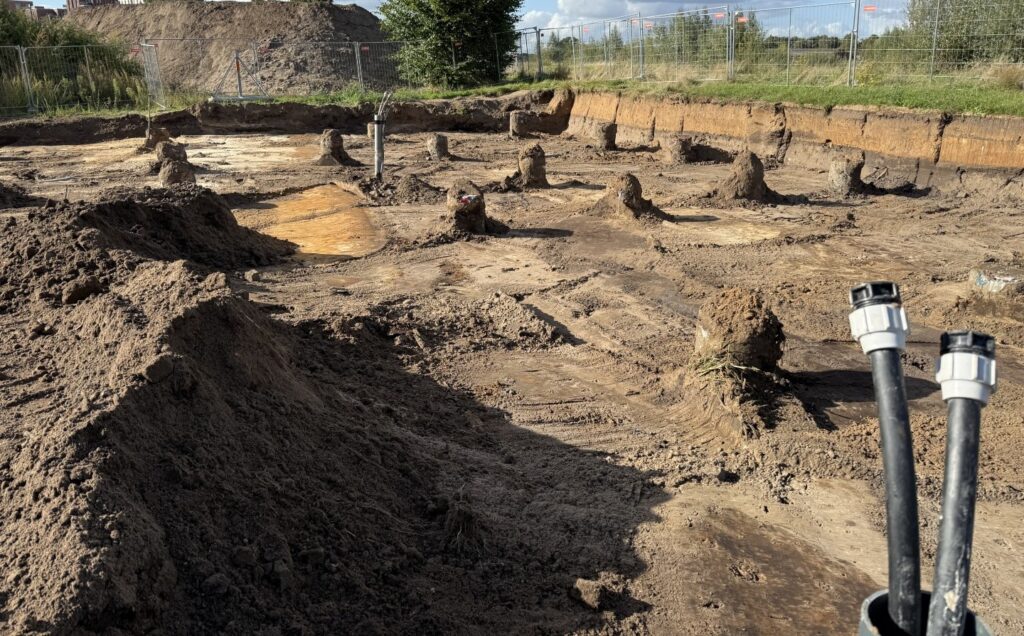

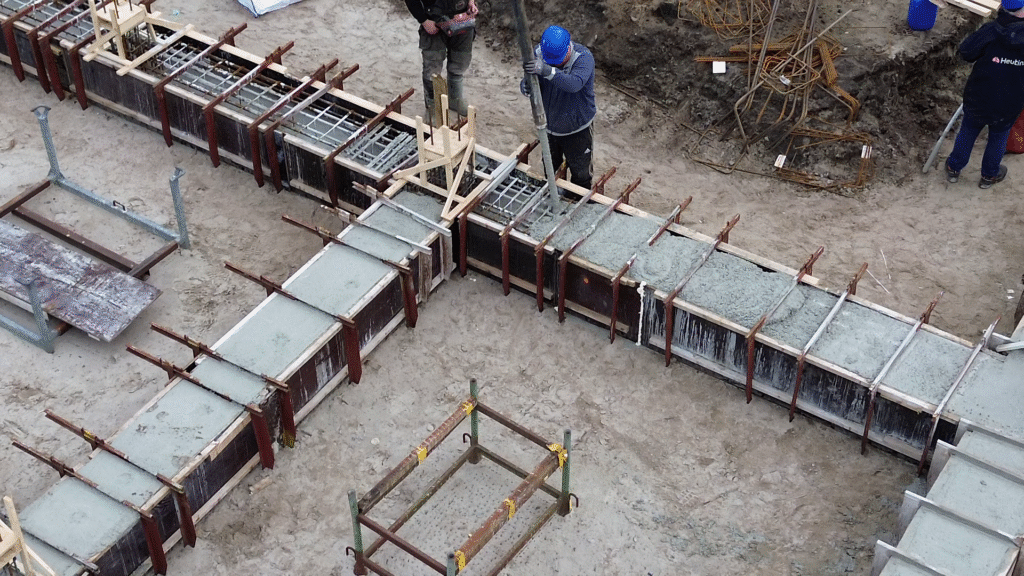

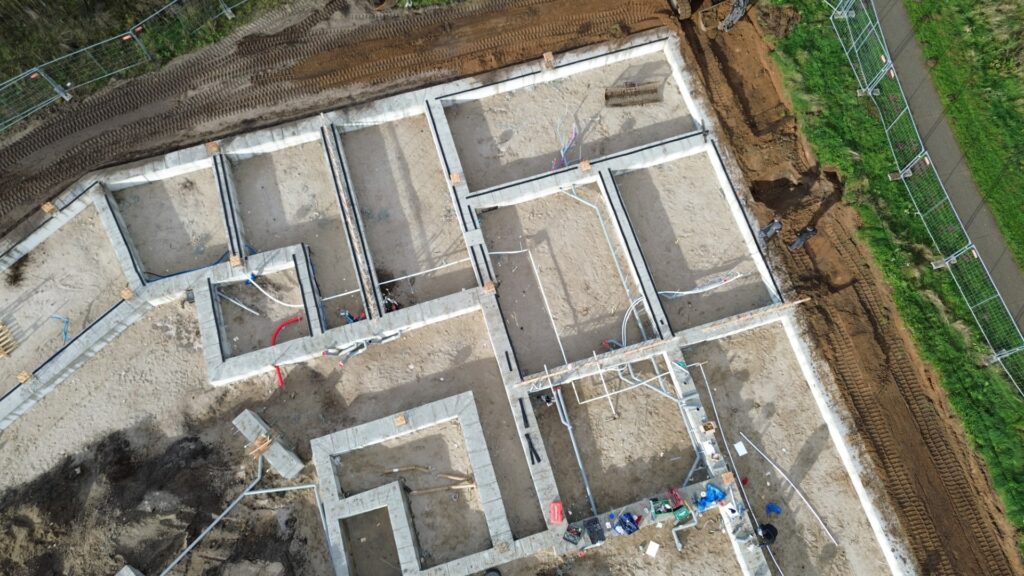

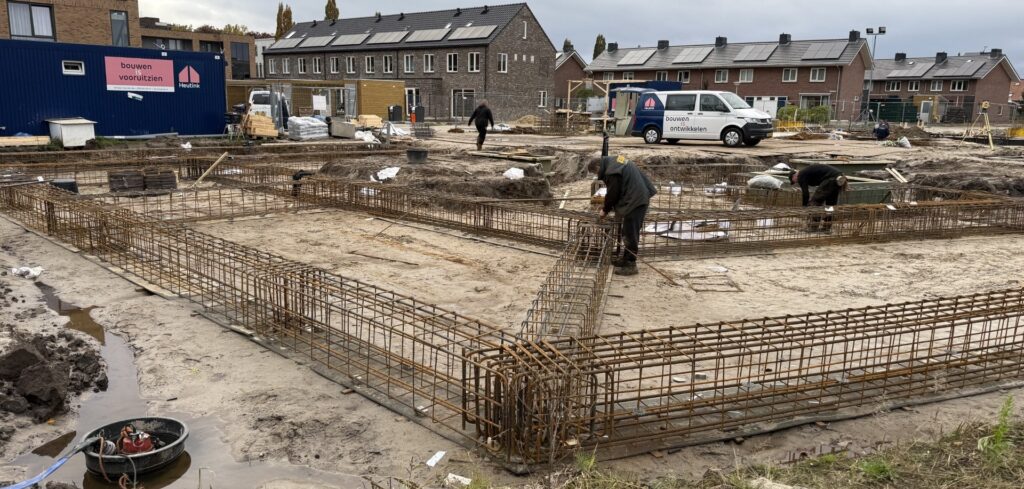

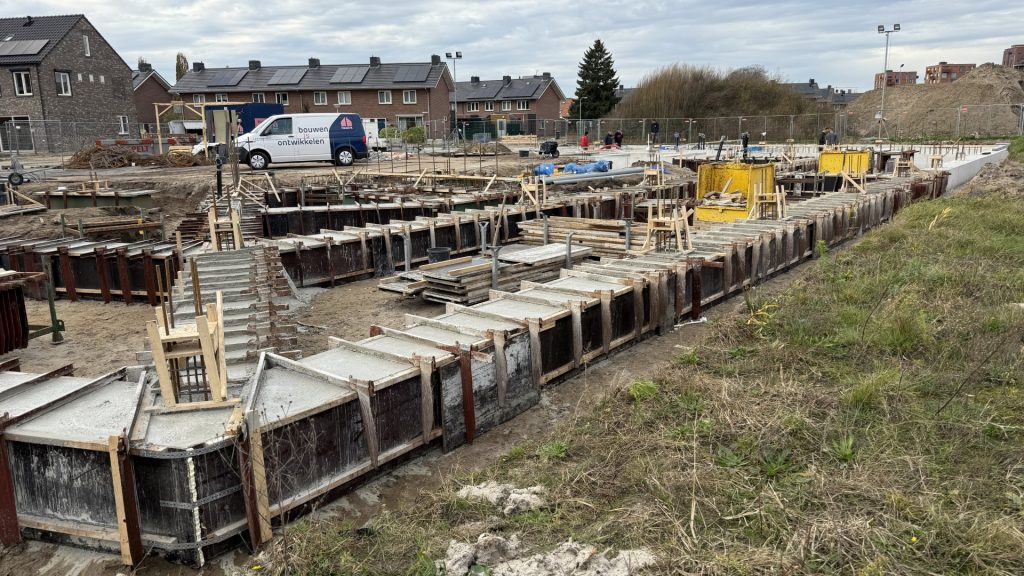

Betonnen funderingen komen (nog) niet uit een fabriek. Men zet ze ter plaatse in elkaar. Een bijzonder secuur werk, waarbij al rekening moet worden gehouden met sparingen voor leidingwerk. Als de bekisting en het vlechtwerk klaar is kan het beton erin.

Soms werkt men zelfs op zaterdag!

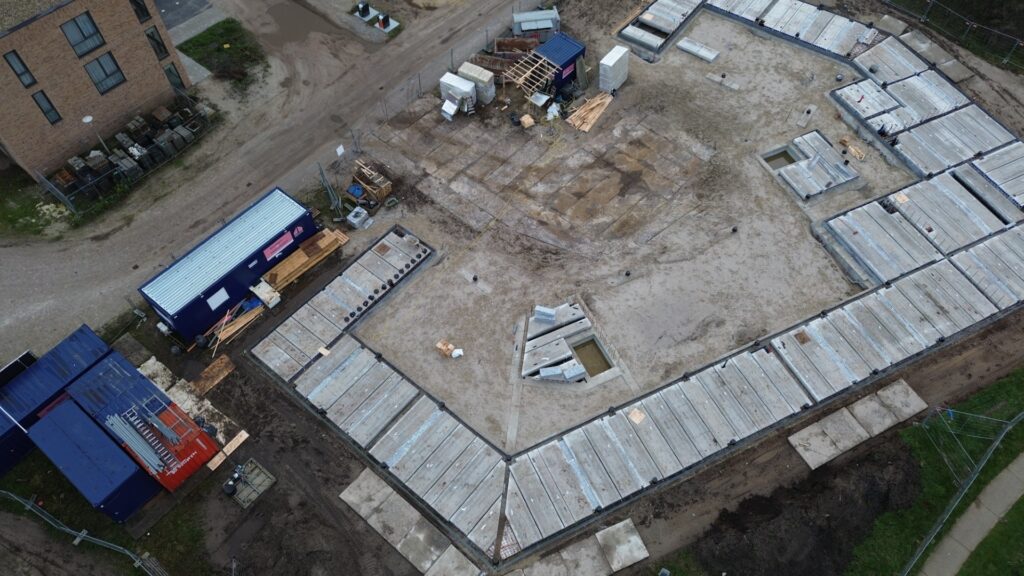

Als de fundering is gestort komt de begane grond vloer (kanaalplaten) erop en zal men vanaf de begane grondvloer wanden optrekken; deels kalksteen metselwerk, deels prefab beton.
